Donderdag 21 mei
Het is even geleden dat we iets hebben gepost en we hebben gemerkt dat dit werd opgemerkt. Superlief dat jullie zo met ons meeleven! We zullen jullie de details besparen maar het waren een paar weken van stress, veel te veel werken, pittige gesprekken en slapeloze nachten. Hier een kleine samenvatting.

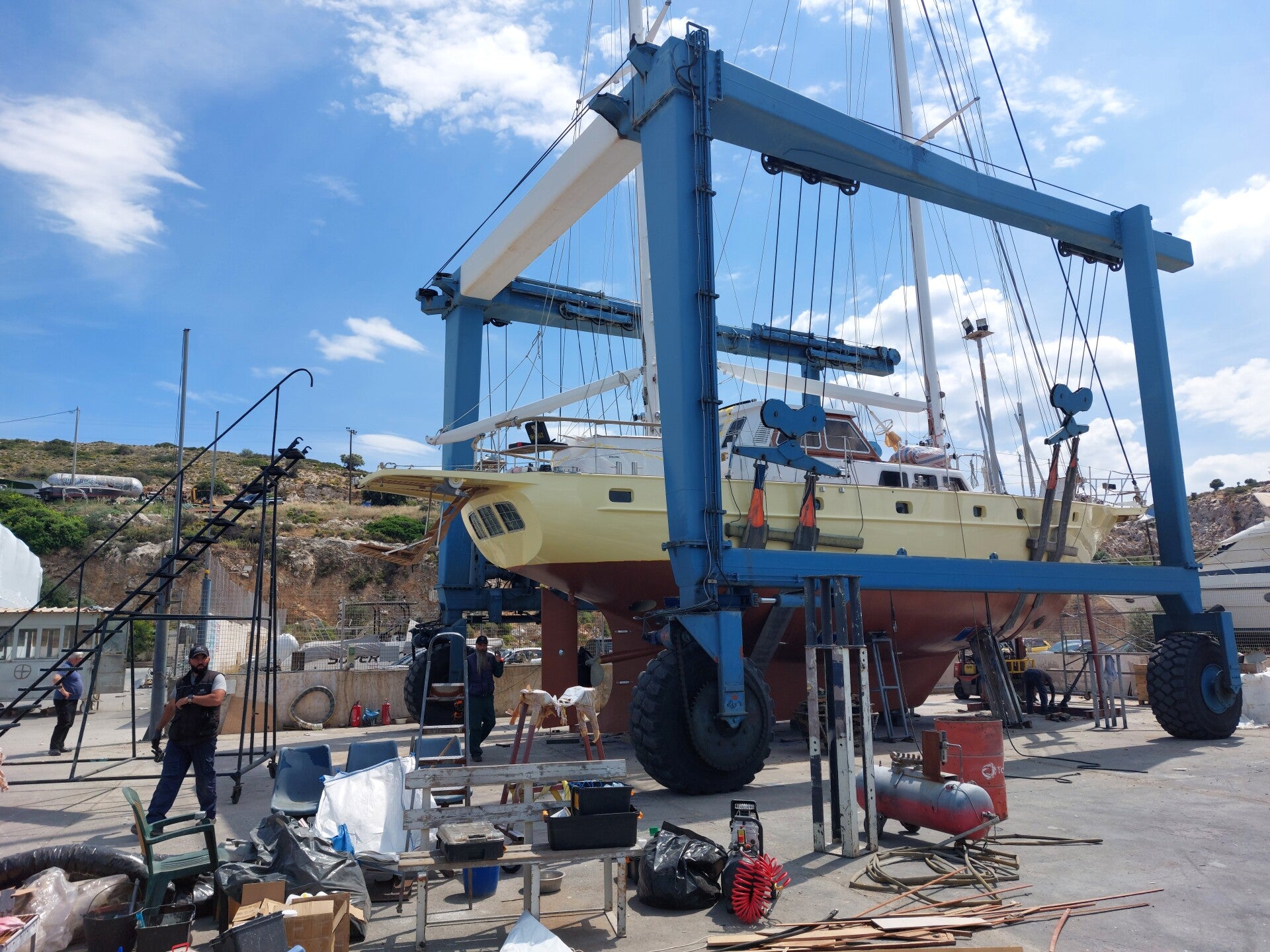

Vorige week maandag stonden we op het dek en we hoorden opeens rats, rats, rats. Wat is dat dachten we en toen opeens zagen we blauwe lucht. De acrobaten waren terug. De tent werd afgebroken en opeens stond Sciura met haar gele body in het daglicht.

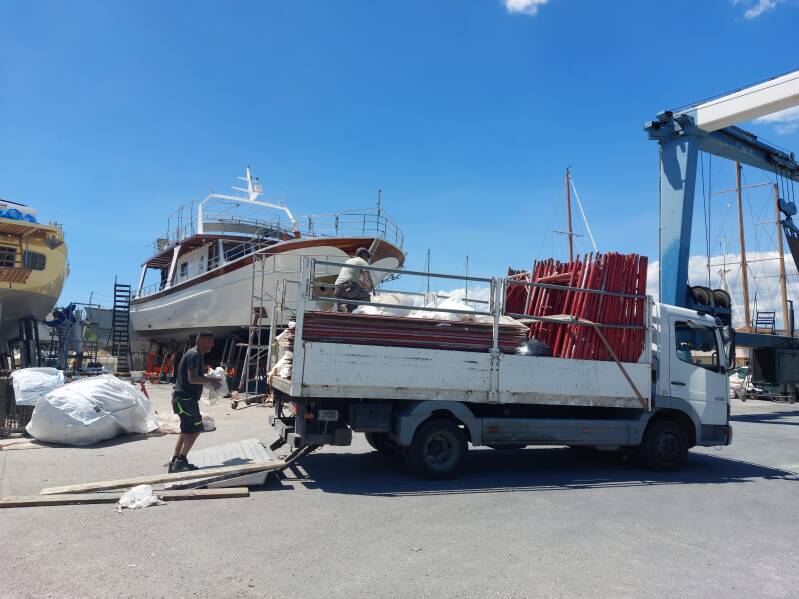

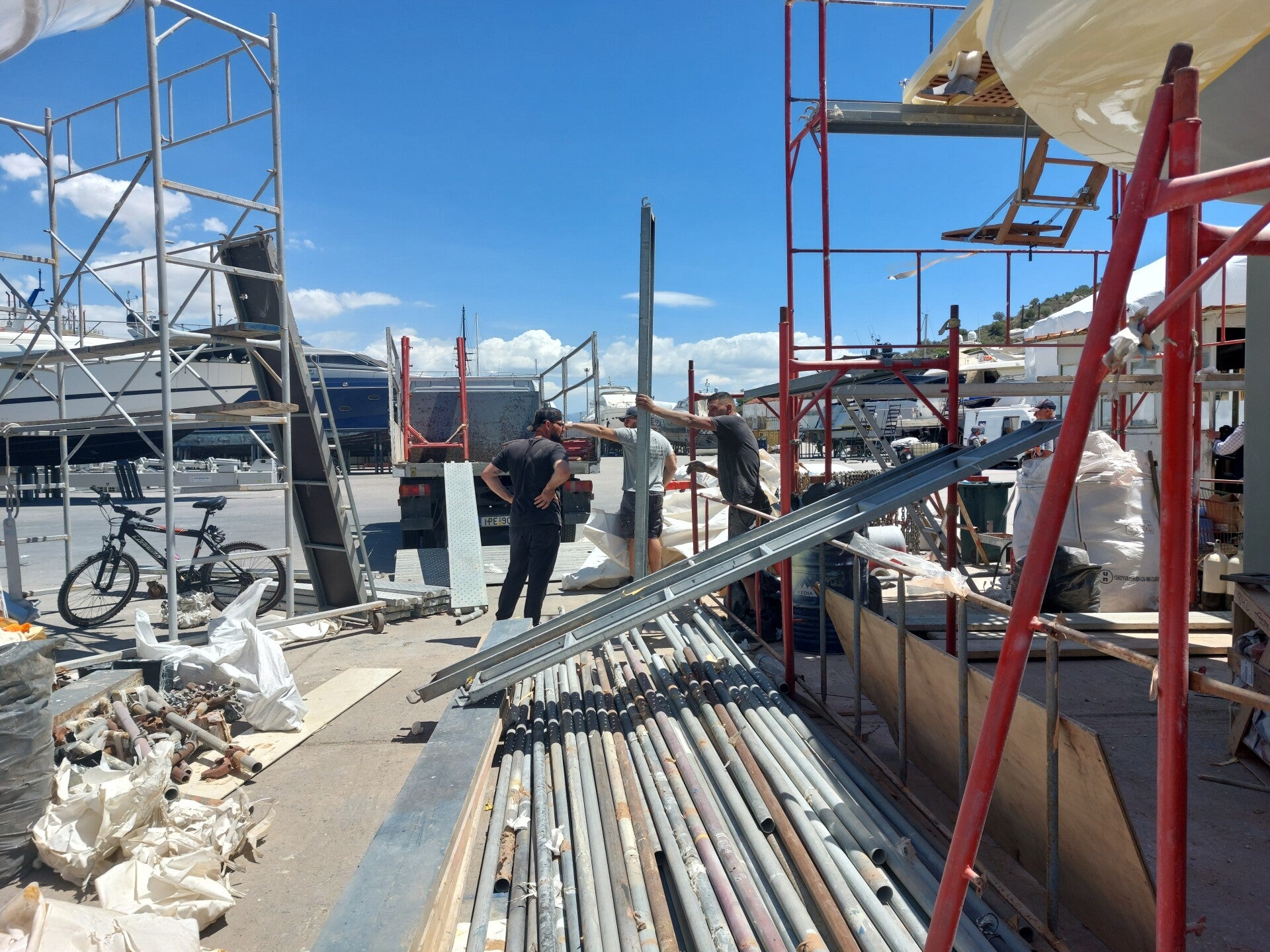

We hadden amper de tijd om het resultaat te bekijken want we waren druk bezig met het terugplaatsen van alle dekbeslag. Donderdag worden namelijk de masten weer teruggeplaatst. Omdat het dek is vernieuwd zijn er veel schroefgaatjes verdwenen dus het is een hele puzzel om alles weer op de juiste plek te krijgen. Gelukkig schiet onze Super Angel ons weer te hulp.

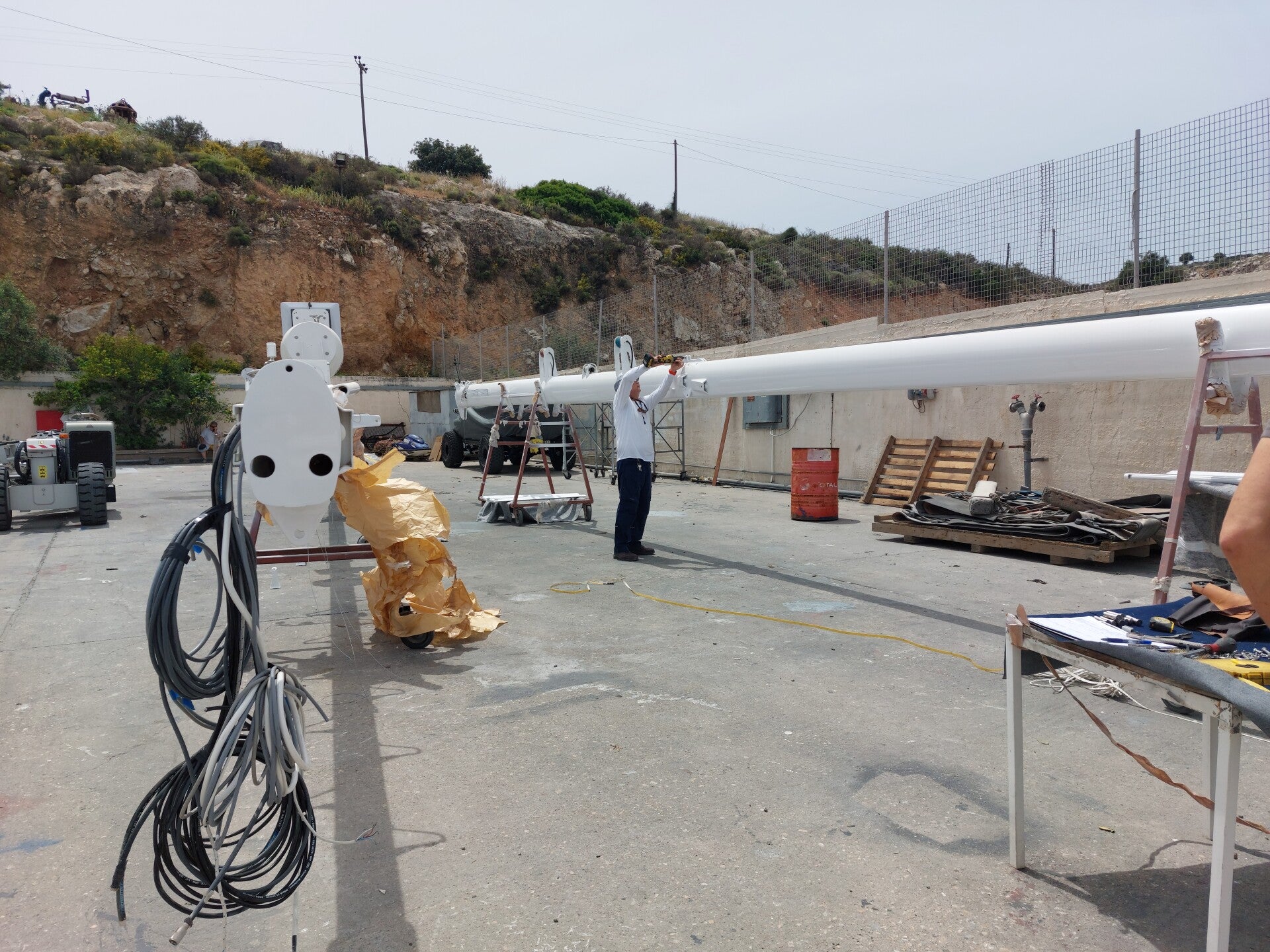

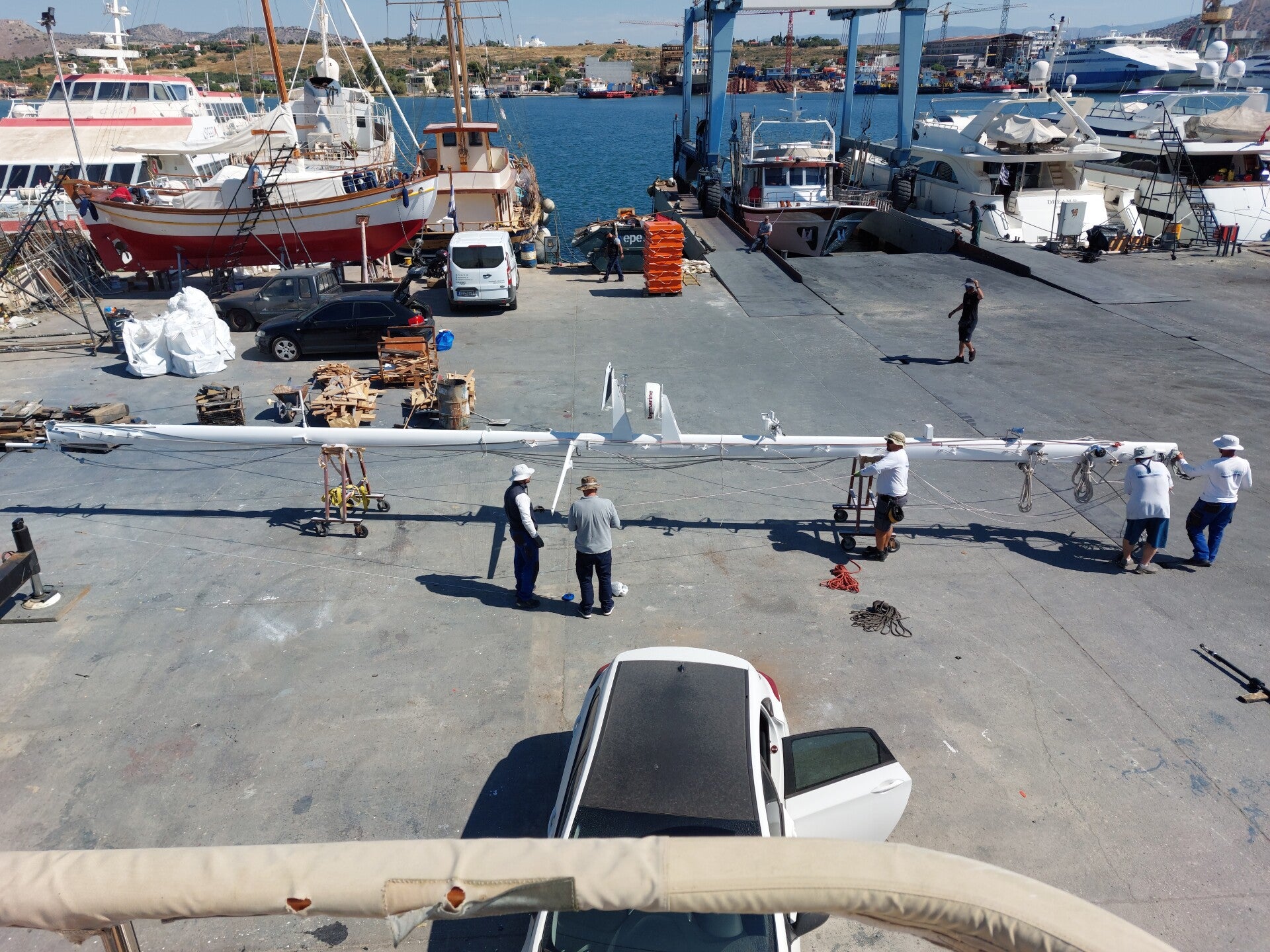

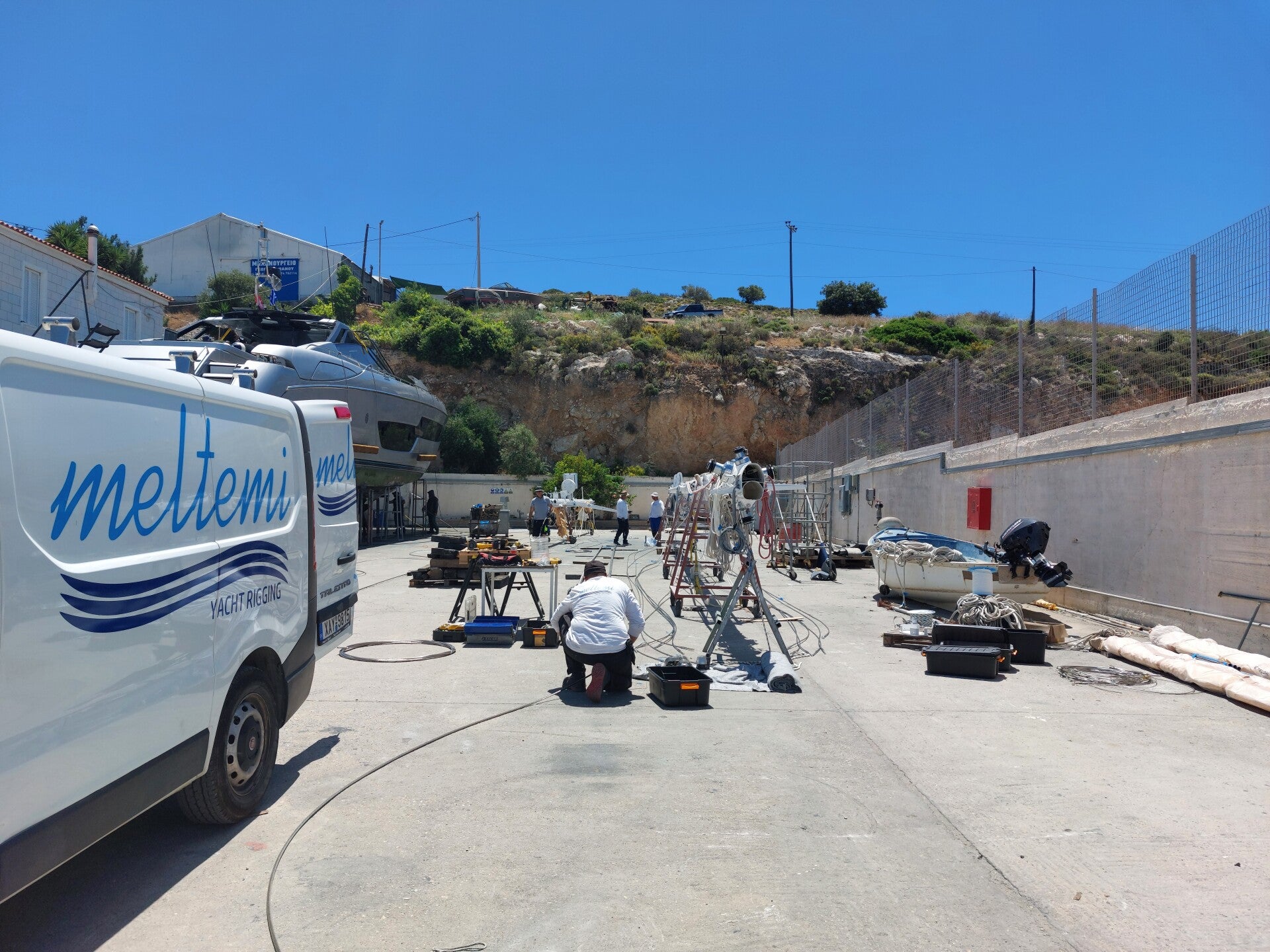

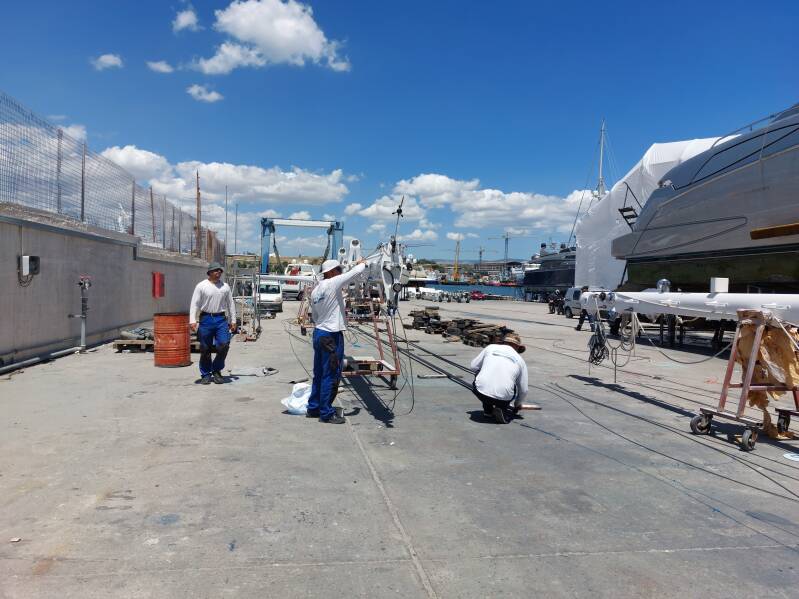

Inmiddels waren de riggers al druk bezig met het voorwerk aan de masten. Alle lijnen moeten er weer door, de zaling, de lieren en de stepjes er weer op. De meeste bedrading hadden we zelf al gedaan maar toch zijn die mannen een paar dagen zoet want ook hier zijn met het schilderen aardig wat schroefgaatjes verdwenen.

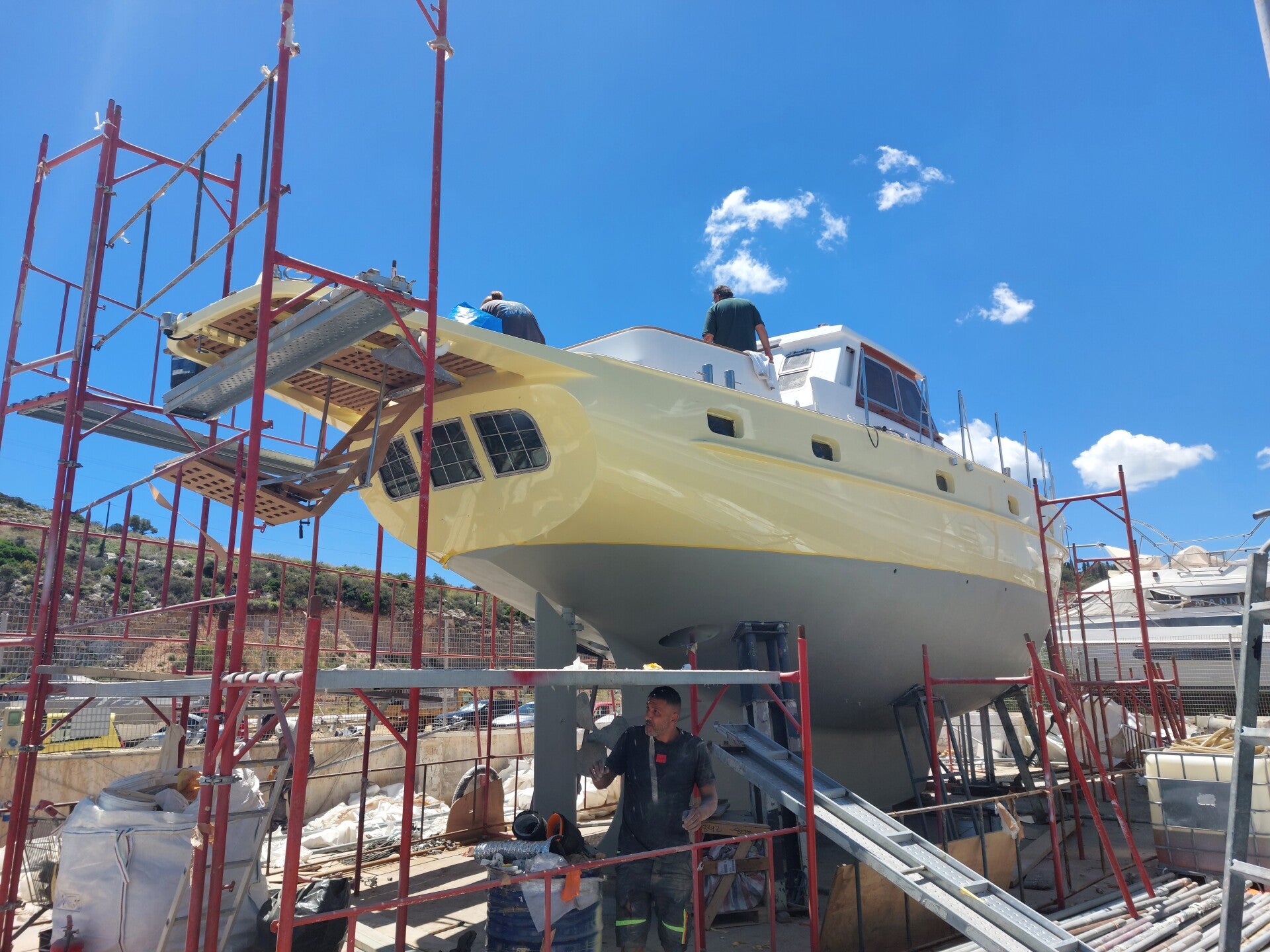

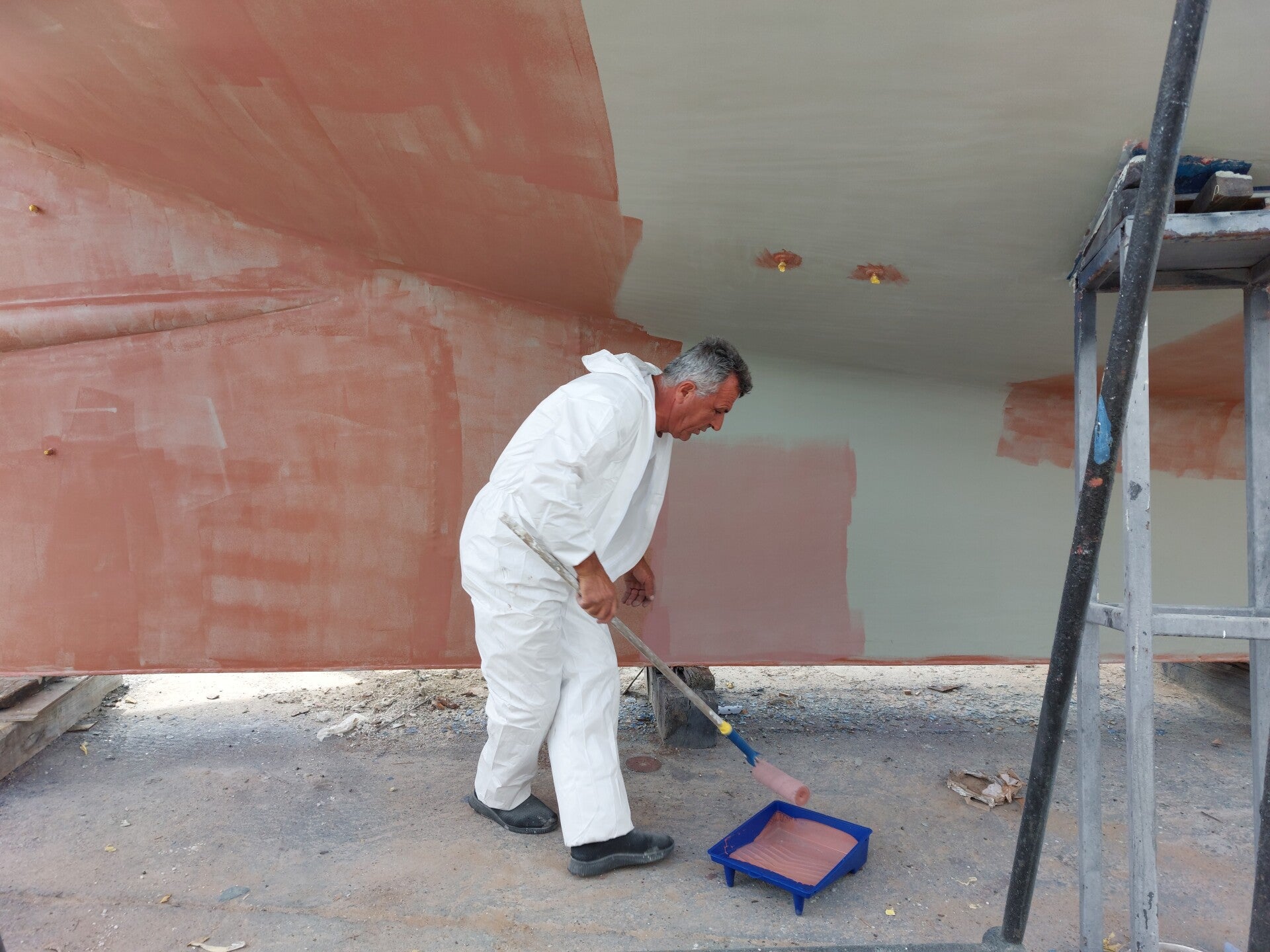

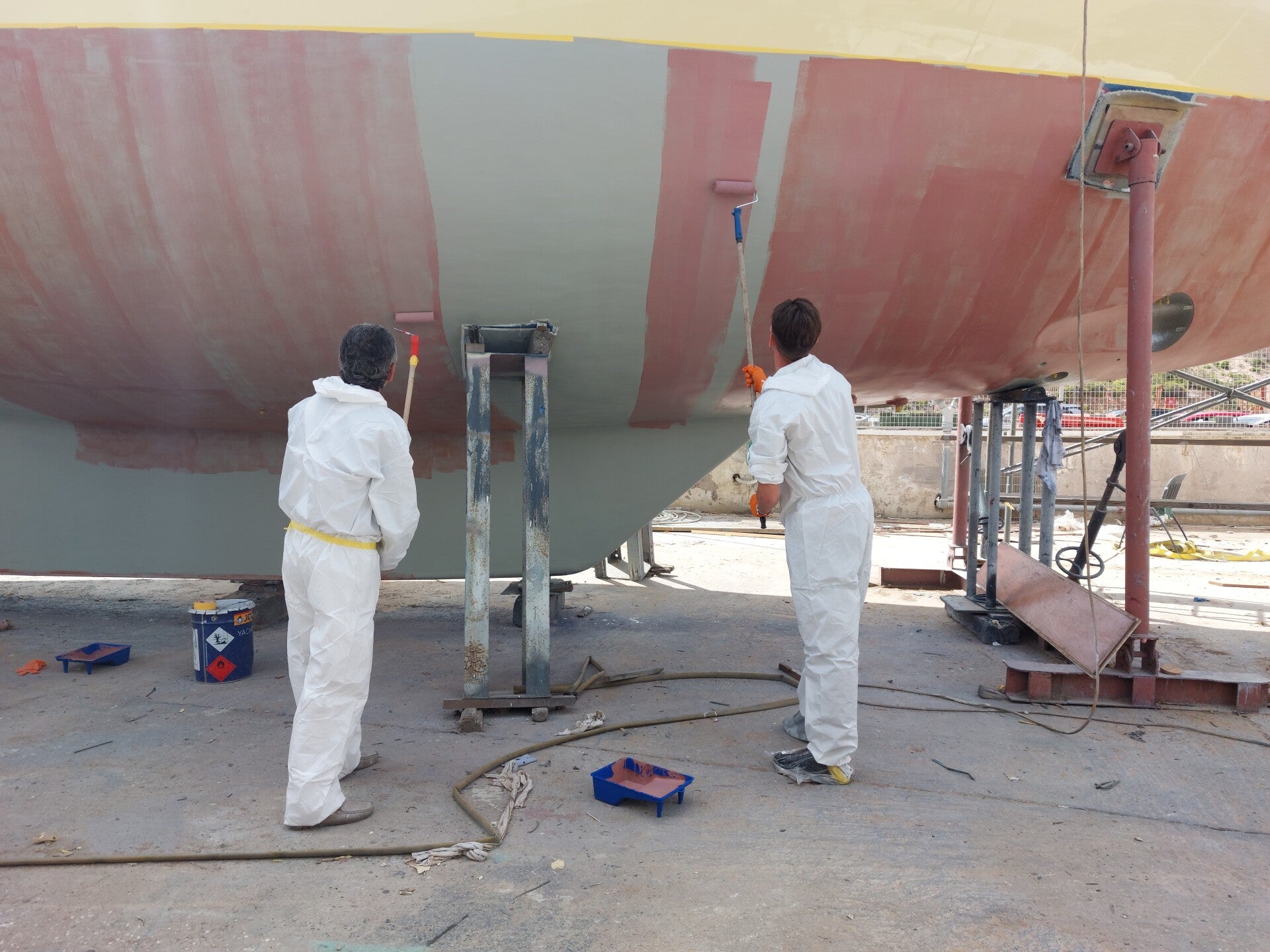

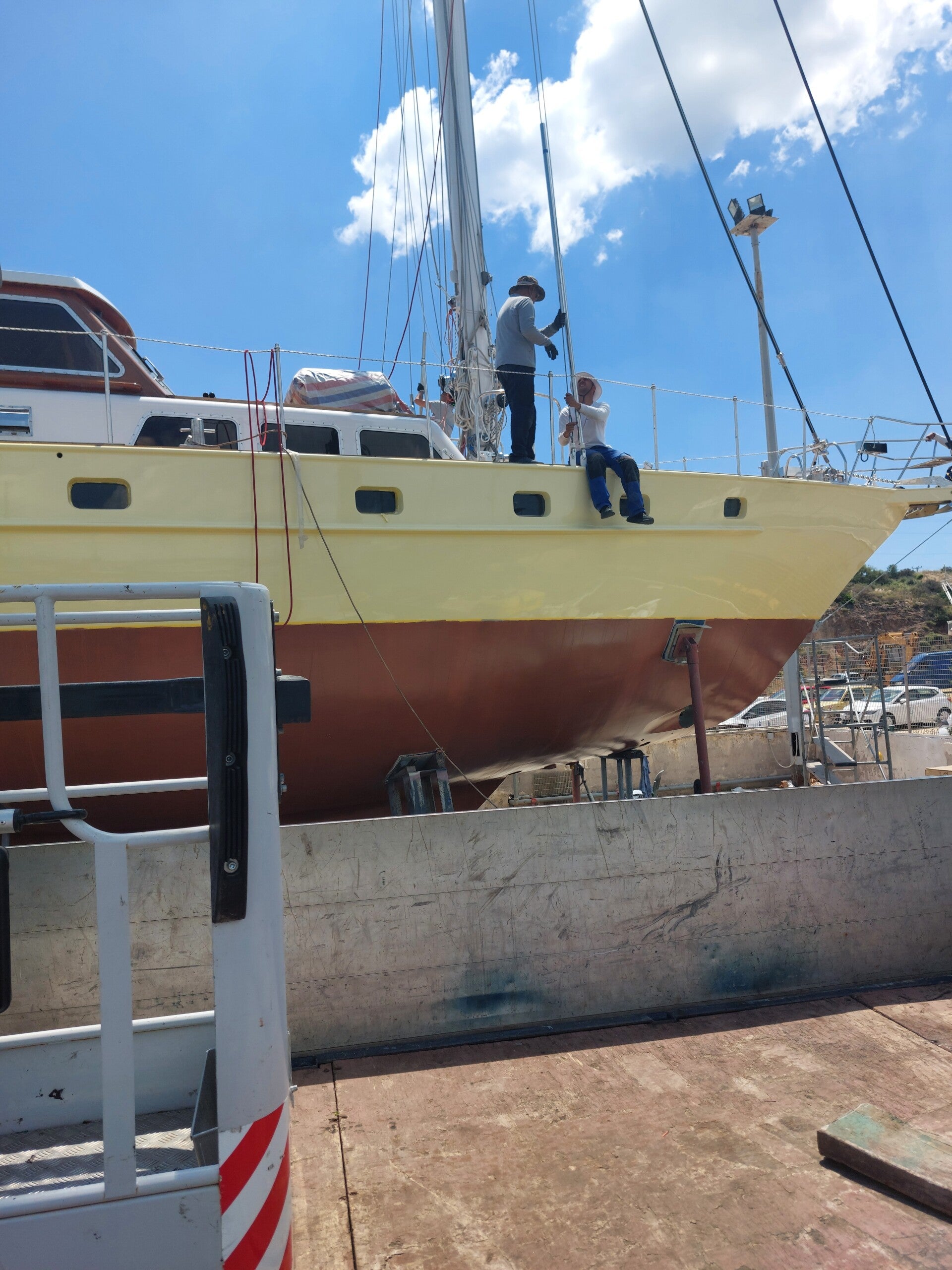

De schilders zijn inmiddels klaar met het schilderen van de opbouw, het nieuwe dakje, de kuipbank en de basis van de lieren en jeetje wat wordt het allemaal mooi. Nu is de beurt aan het onderwaterschip. Voor deze mannen komt er geen einde aan. Heel veel respect voor deze lieden.

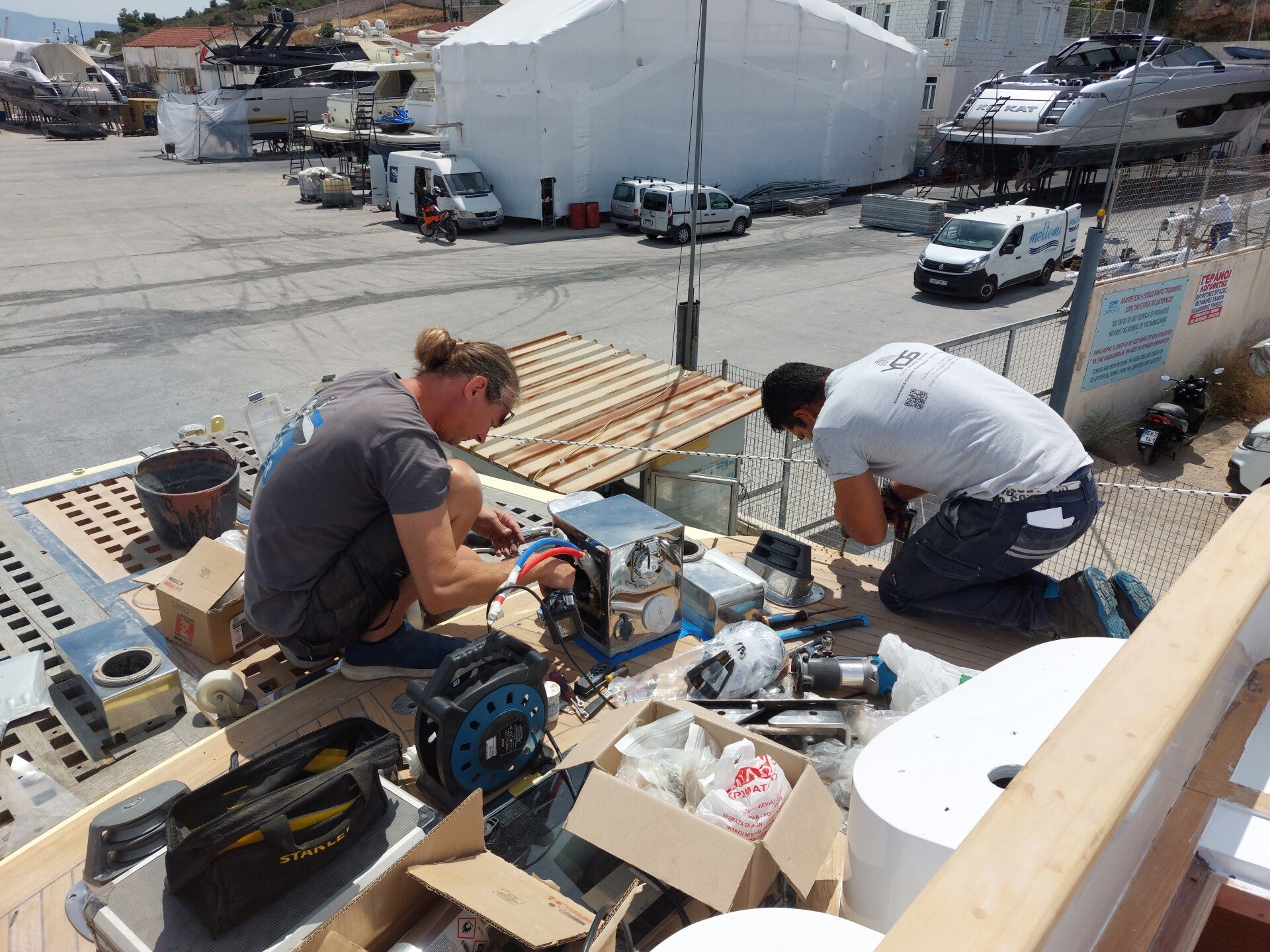

Jammer genoeg gaan de werkzaamheden binnen voor geen meter. Het timmerwerk ligt al een tijd stil, de extra dieseltank is nog steeds niet geplaatst, het hydraulisch systeem voor de zeilen is niet klaar, de electriën voor de accu's is nog steeds niet terug geweest. Wij lopen hier al heel lang over te 'zeuren' maar nu de planning is dat we volgende week het water in gaan worden deze dingen wel echt urgent.

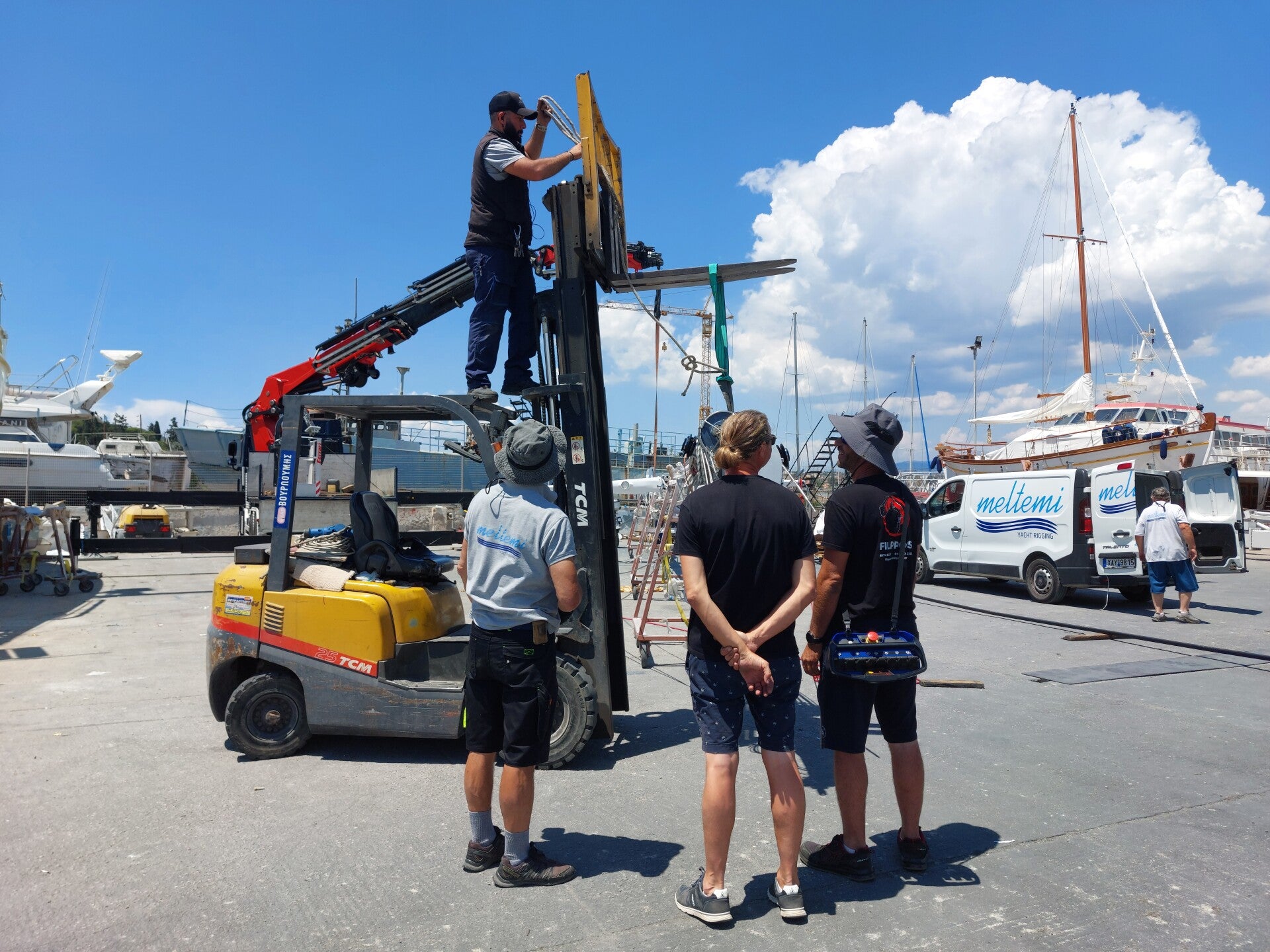

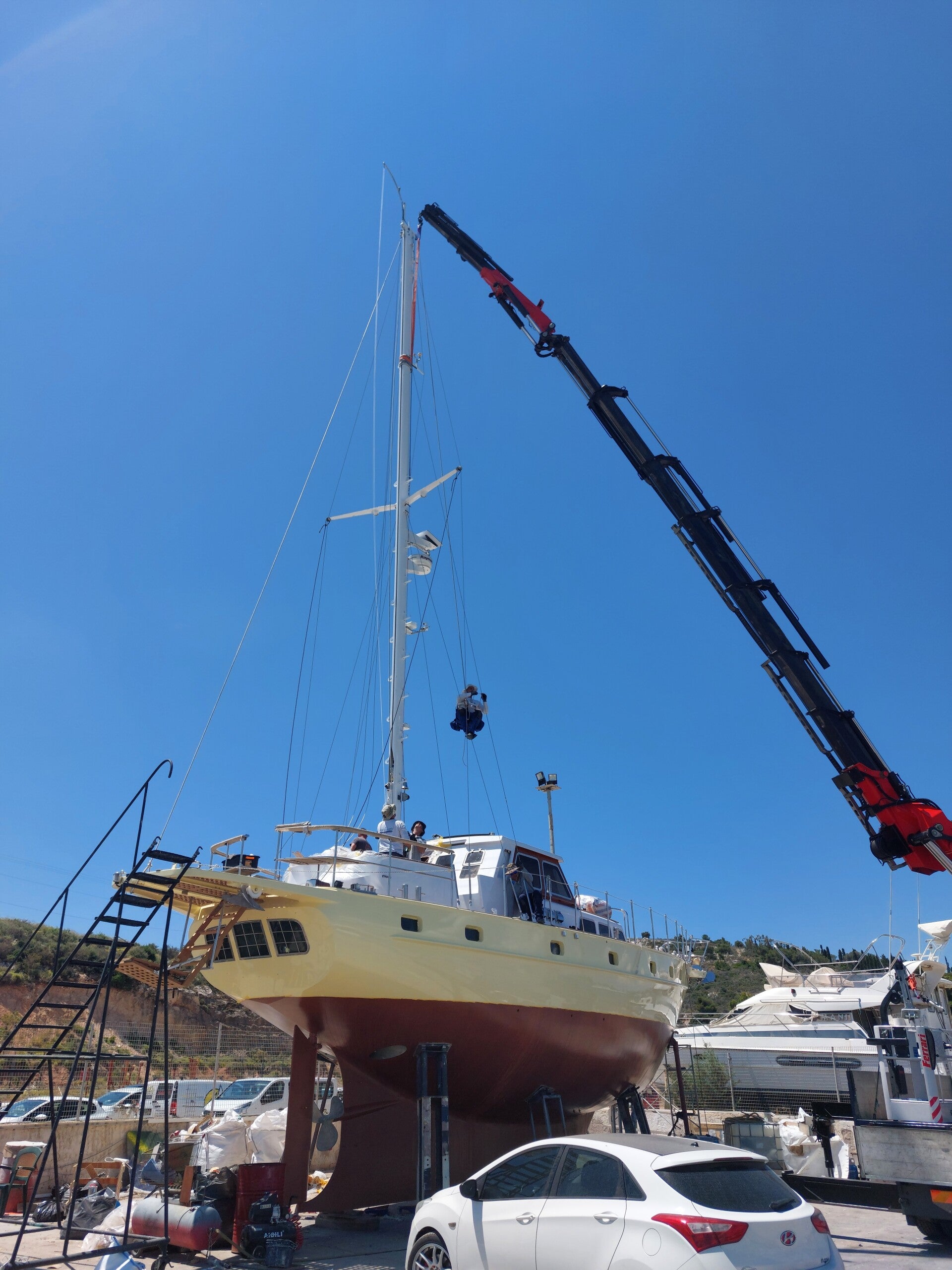

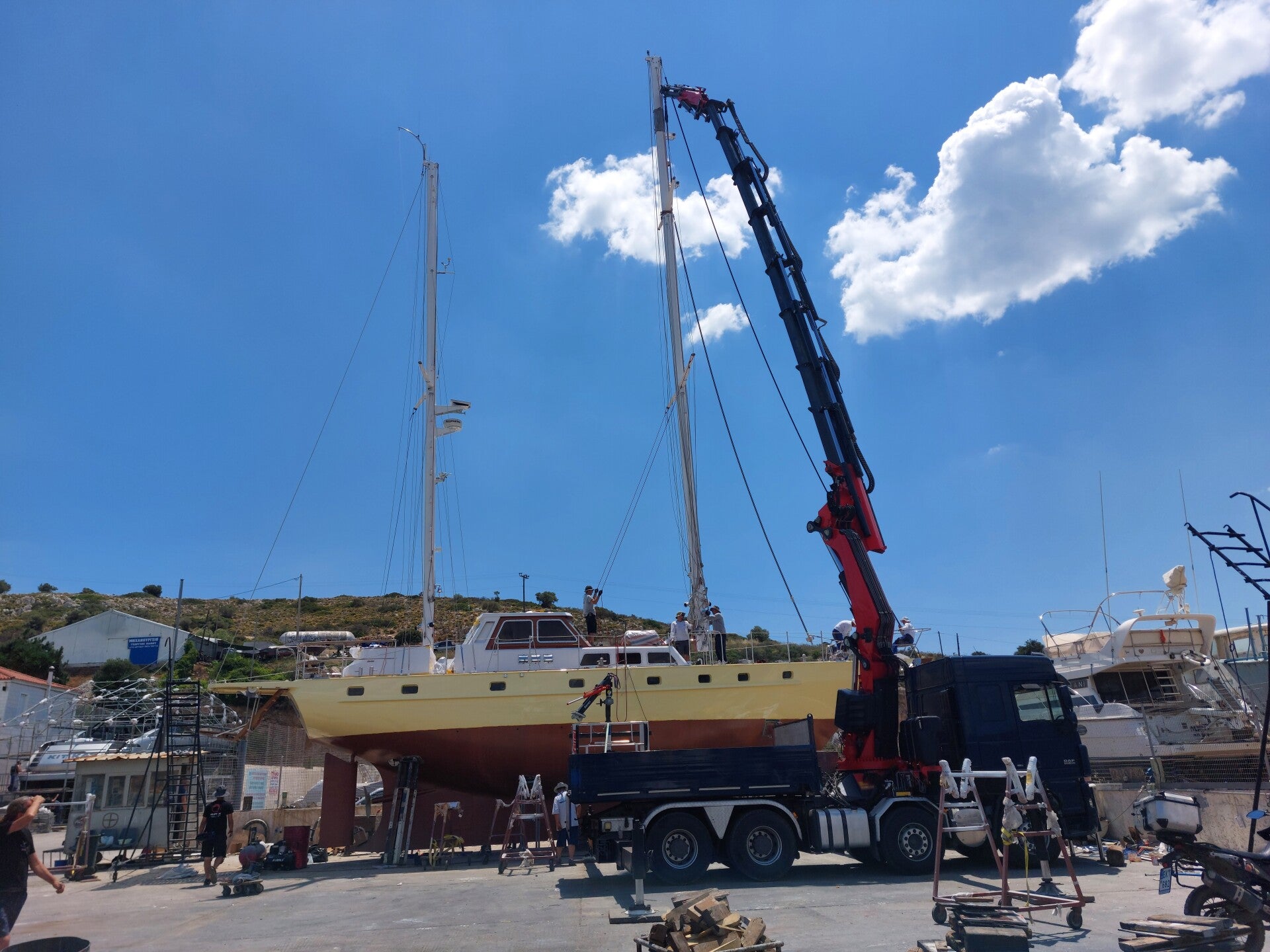

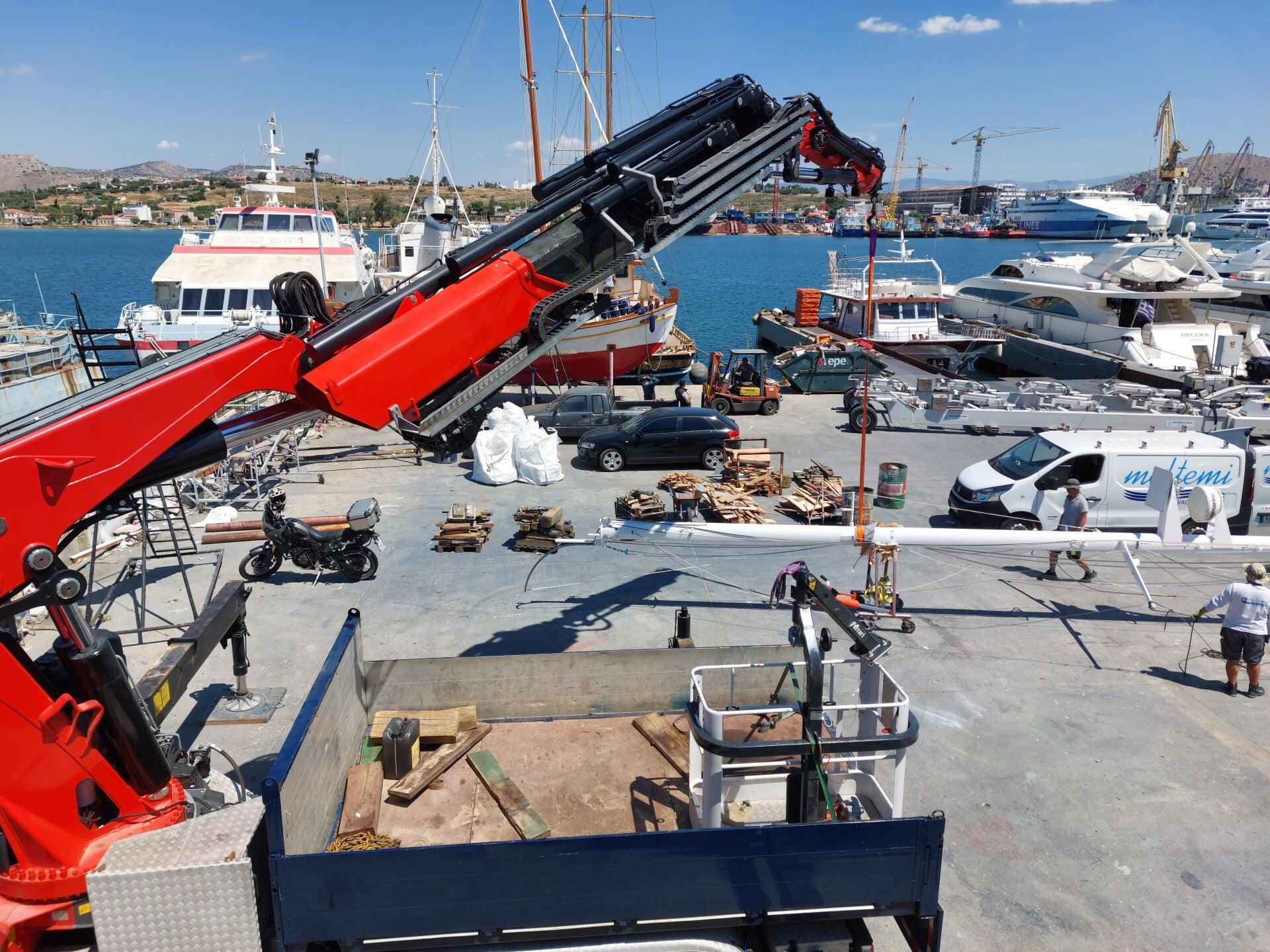

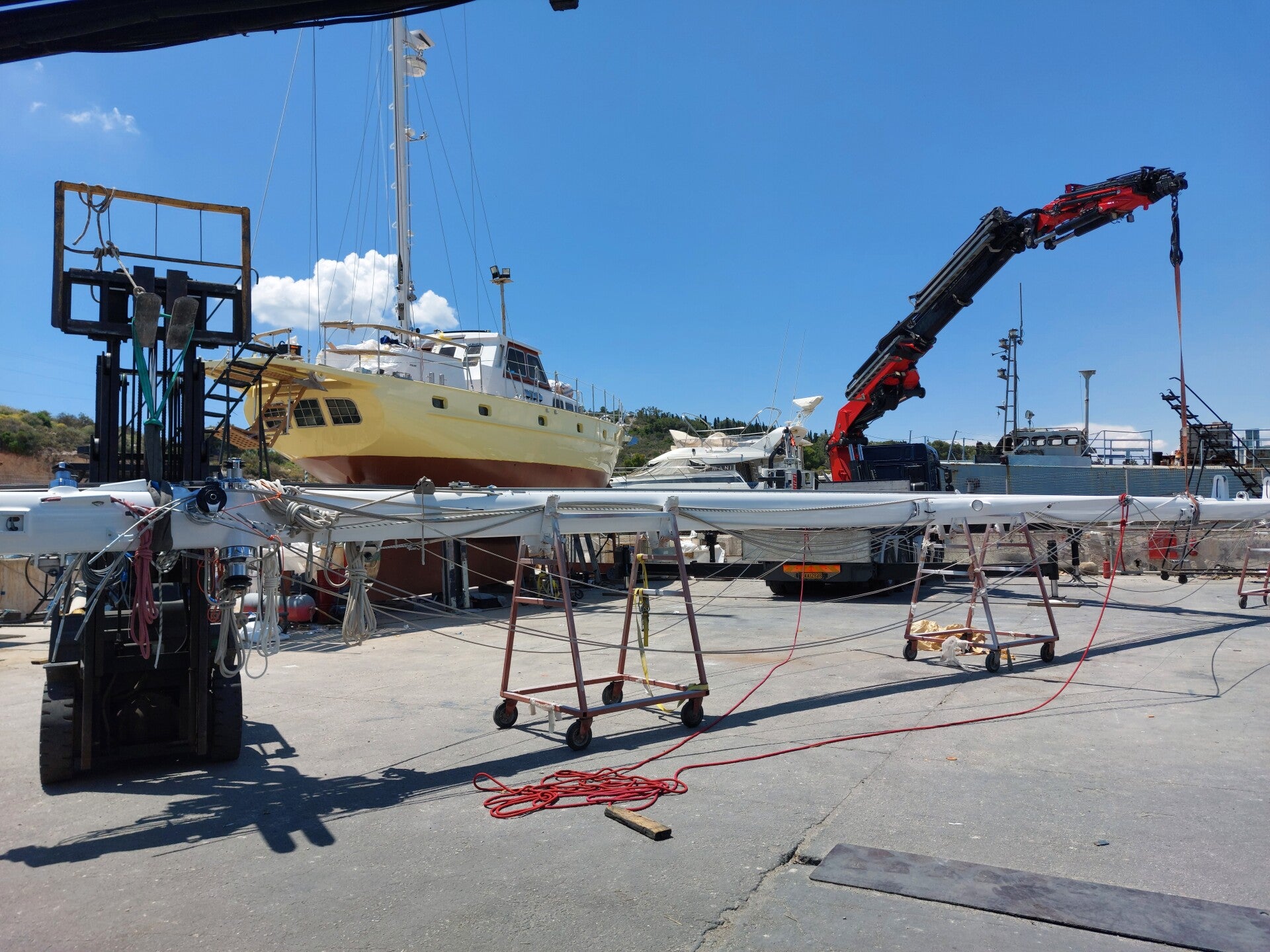

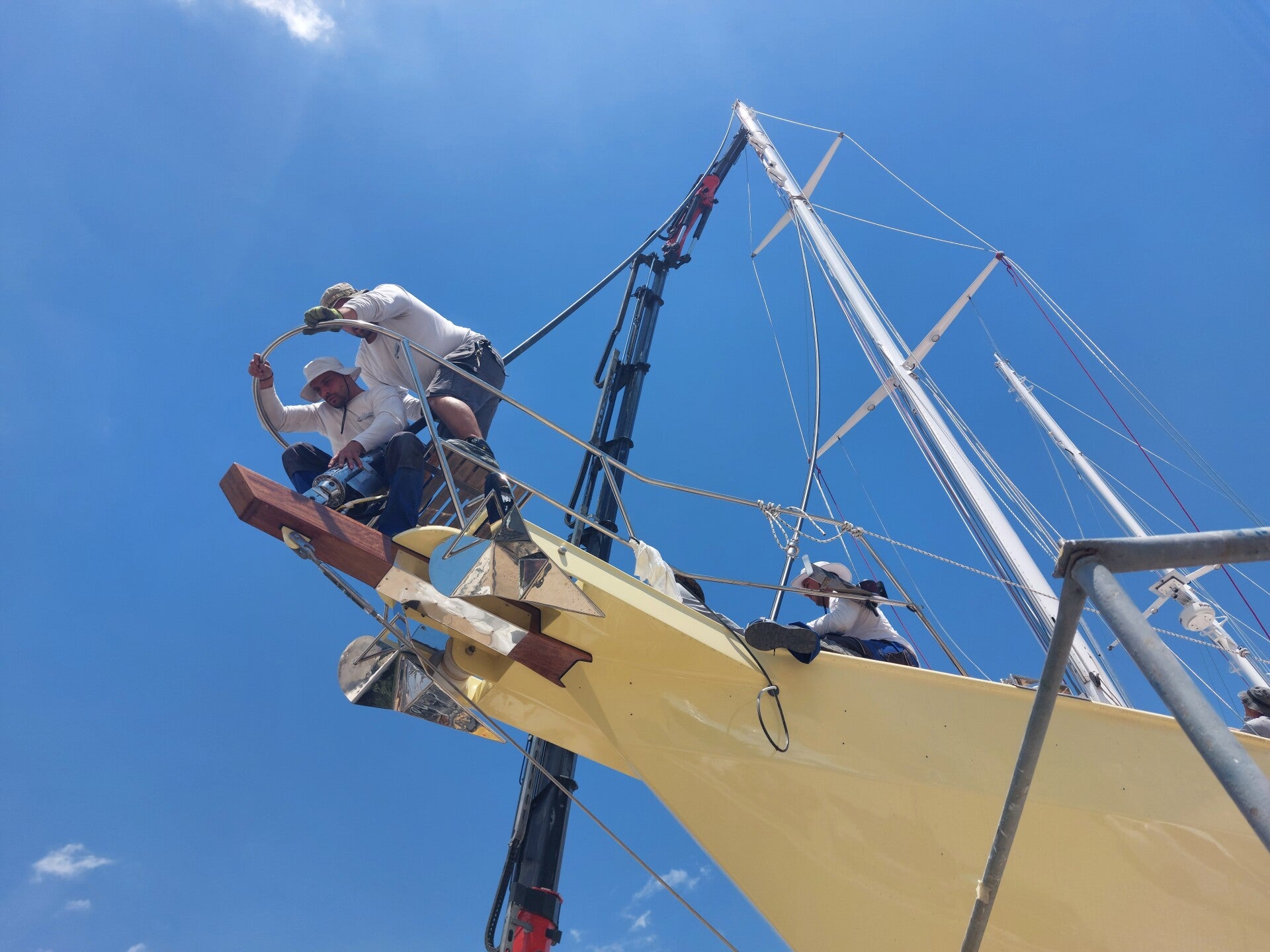

De gemoederen lopen dan ook flink op als donderdagochtend de riggers met 10 man klaar staan om de masten te hijsen, een hijskraan is ingehuurd terwijl de hydraukliekman nog steeds niet is geweest.

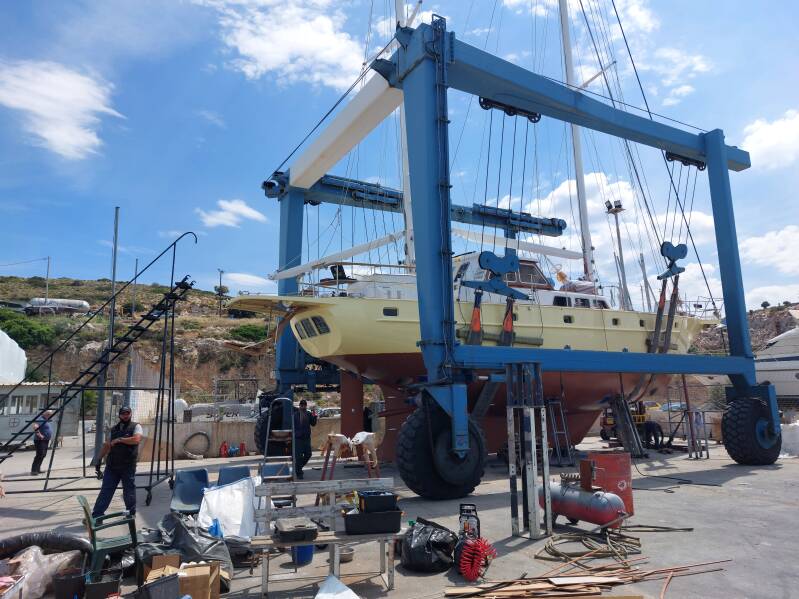

Hoe kan dit toch telkens zo slecht worden gepland?! We staan al 5 maanden op de kant. We zijn er helemaal klaar mee en gaan even flink uit ons dak. Wat een prutswerk.

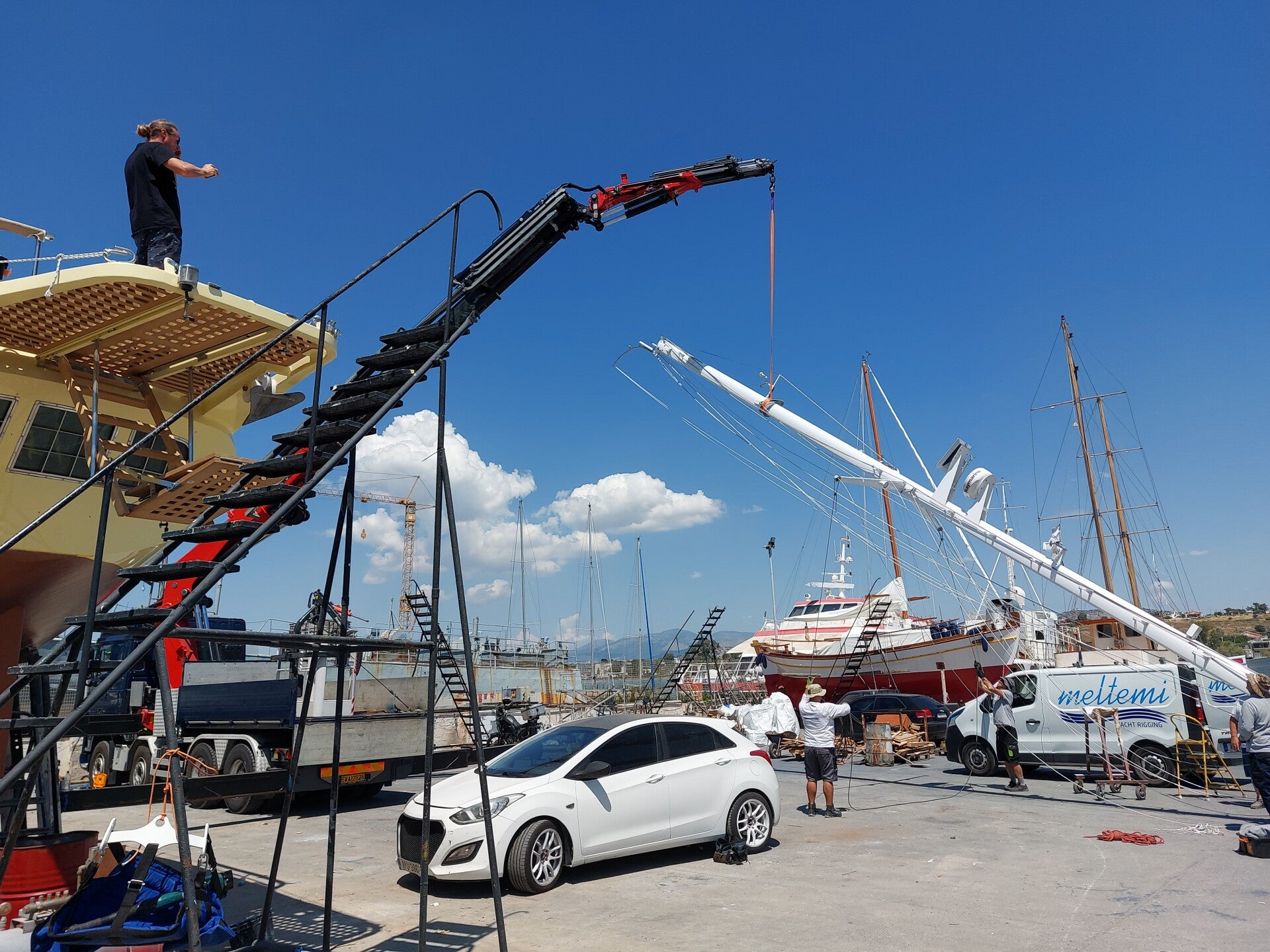

Opeens komt de hydrauliekman toch opdagen maar feit is dat 11 man en een kraan 3 uur lang voor joker hebben staan wachten. Wat een ergernis. Nu maar hopen dat het allemaal goed gebeurd.

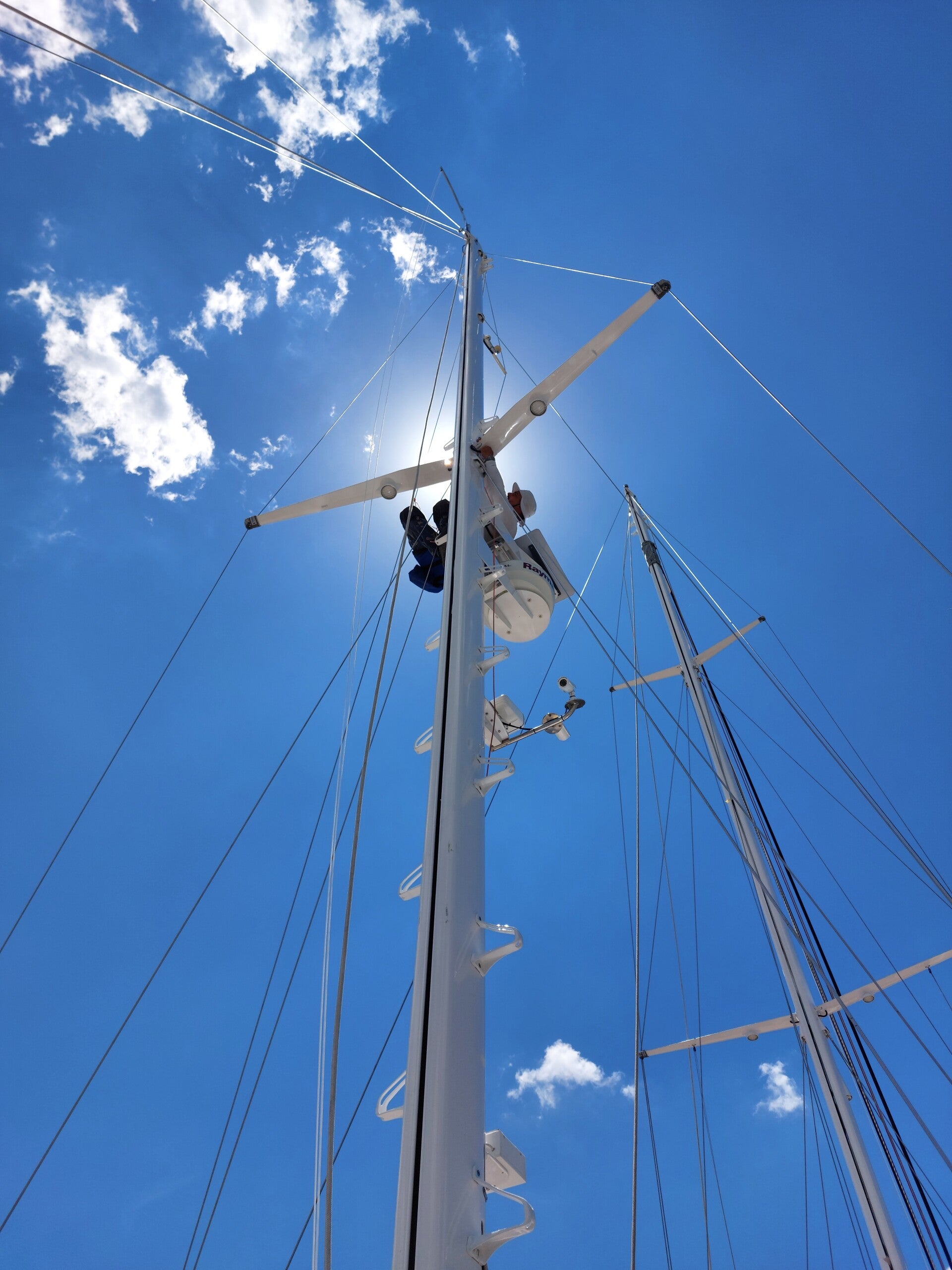

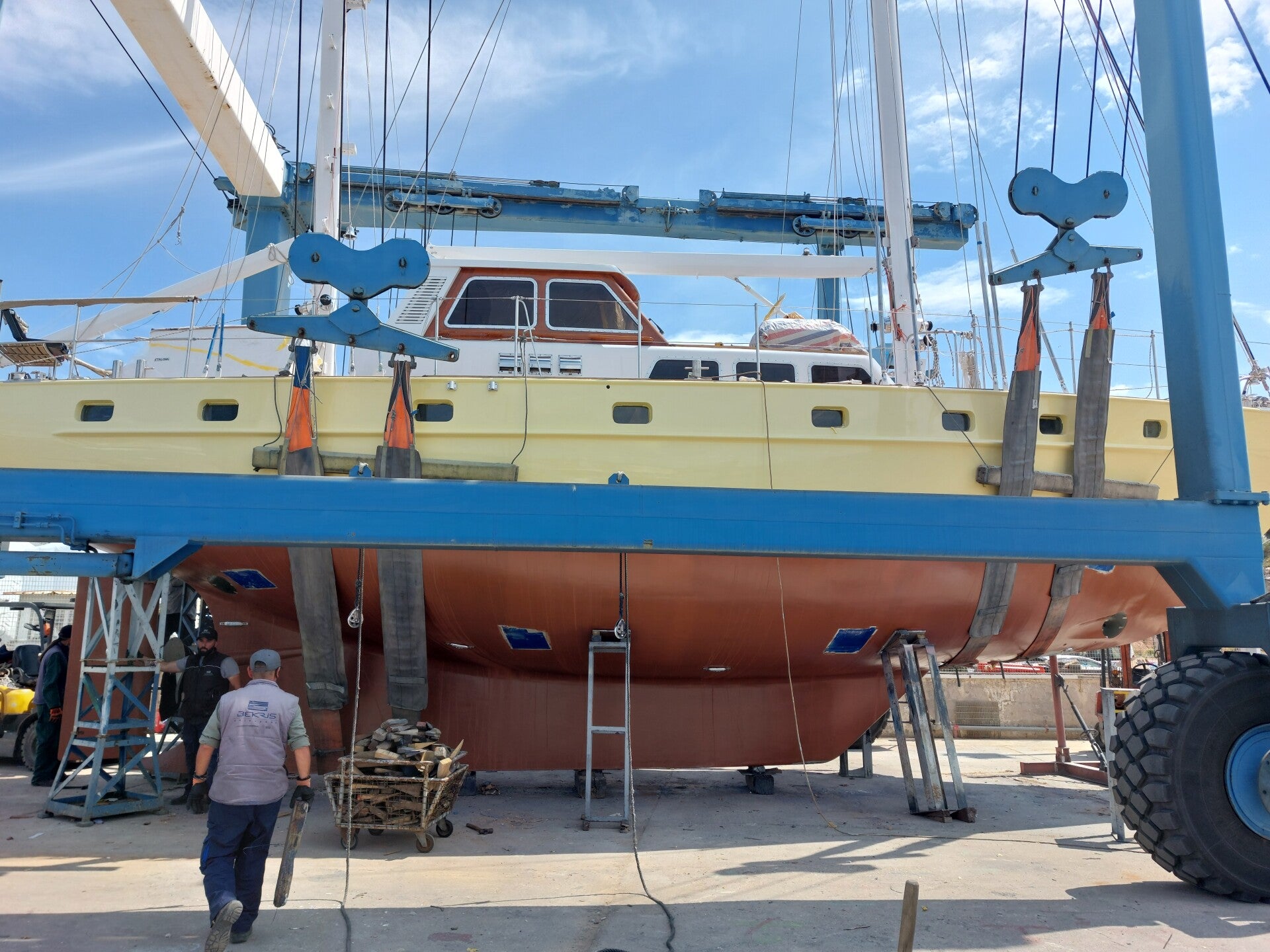

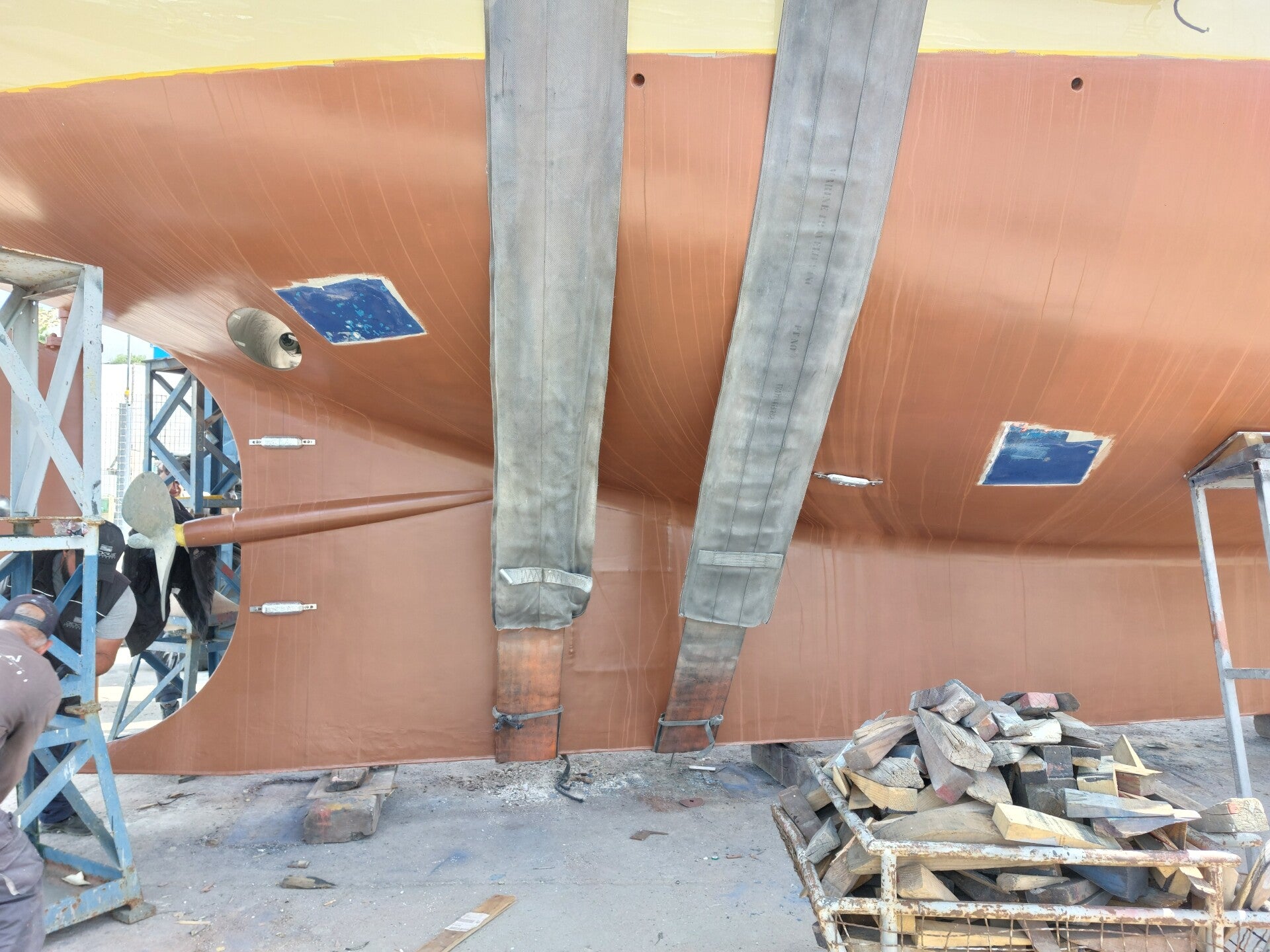

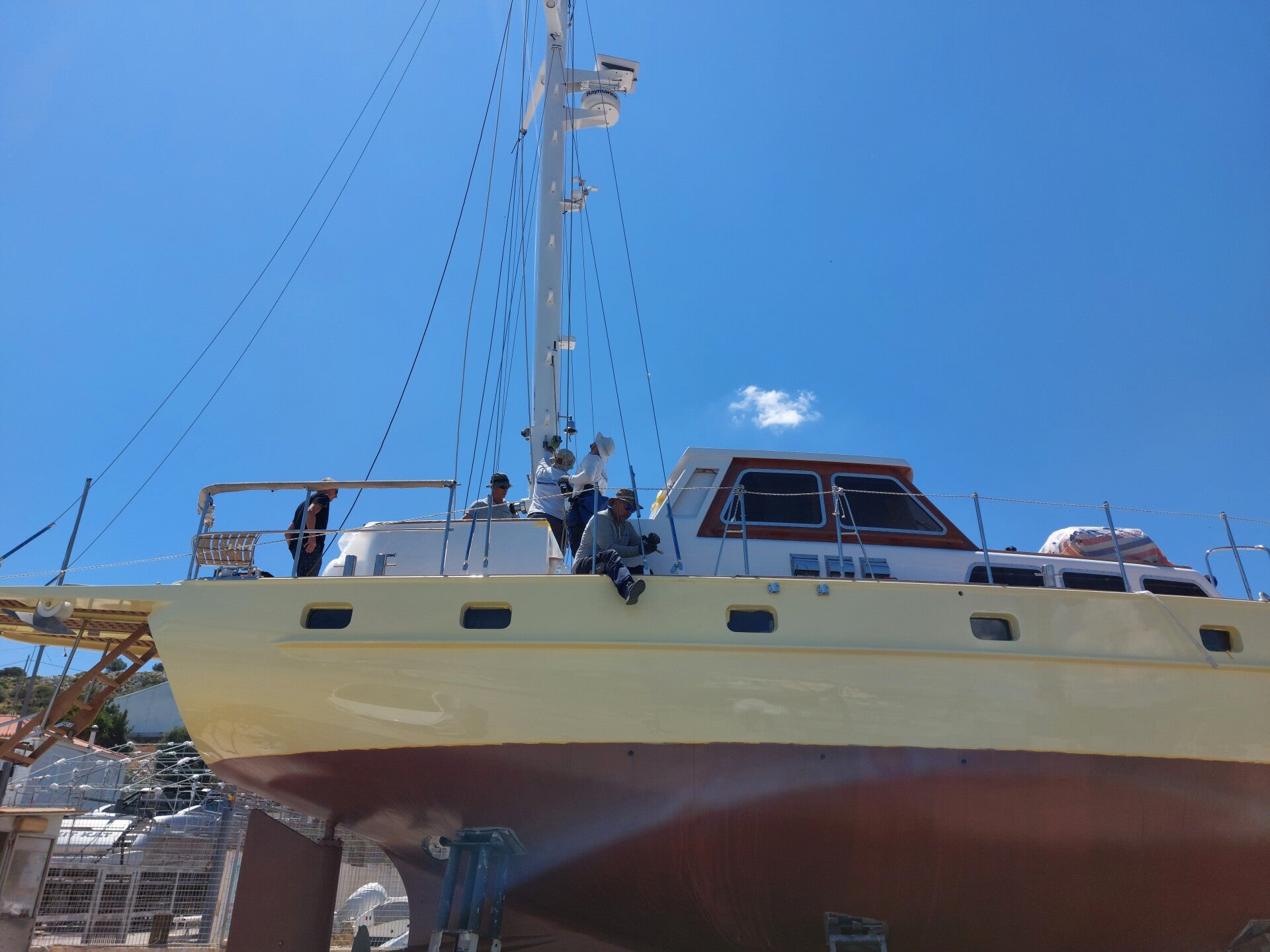

Gelukkig is het bedrijf dat de masten en de verstaging doet wel betrouwbaar en capabel dus het plaatsen van de masten verliep zonder problemen. Aan het einde van de dag hadden weer een zeilboot.
Helaas bleek binnen niet alles goed te zijn gegaan. Toen we de volgende dag in de slaapkamer kwamen bleek dat er een hele berg hydrauliekolie over onze nieuwe trap in de slaapkamer is geknoeid. En ook niet even opruimen of zeggen. Wat een respectloze amateurs zijn het toch. Weer een schade voor op het lijstje. 🤬
Reactie plaatsen
Reacties
Heerlijk die Grieken....... :( Waar ligt t aan he.... Niet overspannen worden hoor! Siga Siga
